3月7日,延长志丹LNG输气管道工程顺利通过竣工验收,为陕北能源输送网络再添重要能源动脉。

延长志丹LNG输气管道工程全长24.987公里,设计压力6.3兆帕,于2023年8月25日开工,2023年12月13日中交,年输气能力达每天200万标准立方米。

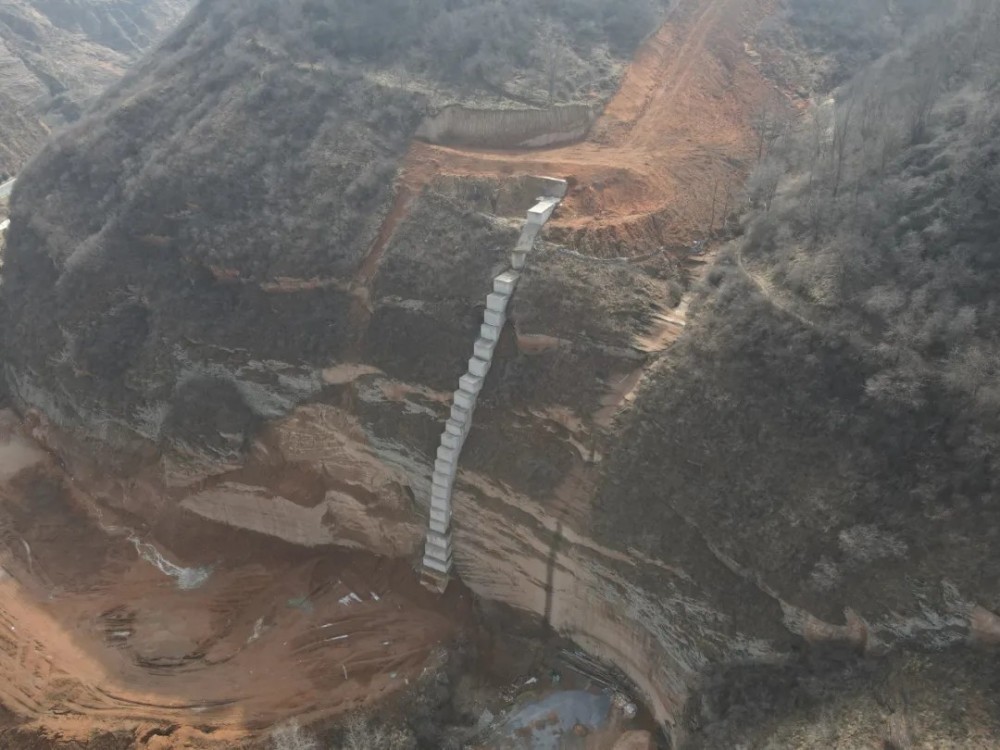

项目建设期间,施工团队创新采用“动态施工计划+纠偏”管理模式,通过劳动竞赛激发全员攻坚热情,在复杂地质条件下实现射线检测合格率97.1%、超声检测100%的优异成绩。面对S305省道穿越、文物遗址保护等难题,项目团队运用定向钻技术和无人机选线,既保障交通通行又保护生态环境,累计完成59处地下障碍穿越,利用冬季窗口期完成7处河流、7处大冲沟施工,确保工程按期交付。管道投运后,通过智能计量撬改造实现与主干网高效联动,显著提升了志丹县及周边能源化工企业供气稳定性。
