国家管网建设项目管理公司大唐如皋分布式能源配套天然气直供管道工程项目试运投产成功

日期:2025-08-11    来源:国家管网建设项目管理公司

国际燃气网

2025
08/11
10:44
文章二维码

手机扫码看资讯

关键词: 国家管网 天然气直供管道工程 天然气管道

8月2日,随着大唐电厂末站出站气液联动阀平稳开启,大唐如皋分布式能源配套天然气直供管道工程项目(以下简称“大唐如皋项目”)顺利完成72小时联合运行,标志着该项目试运投产任务圆满结束。

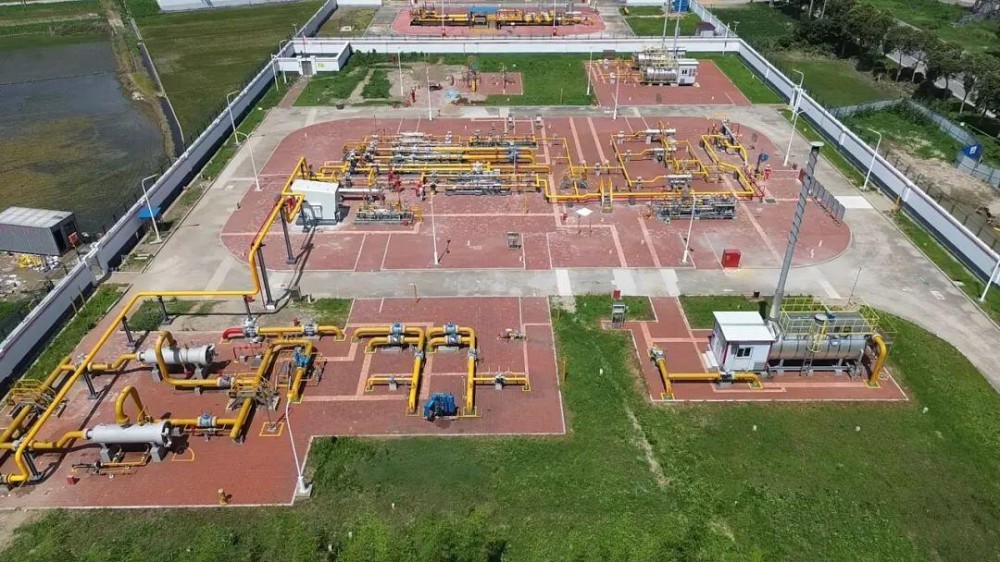

◎鸟瞰大唐电厂末站

大唐如皋项目于2024年11月6日正式开工建设,管线起于江都—如东管道如皋分输站,止于大唐电厂末站。线路全长约30公里,全线位于江苏省南通市如皋市境内,管径D219.1毫米,全线设计压力 6.3兆帕,设计年输量2亿立方米。管道沿线河流中型穿越2次,铁路穿越3次,规划如常高速穿越1次,等级公路穿越5次。全线设2座站场(改扩建如皋分输站、新建大唐电厂末站)及1座线路截断阀室,其中大唐电厂末站与能源站合建,实现资源高效整合。

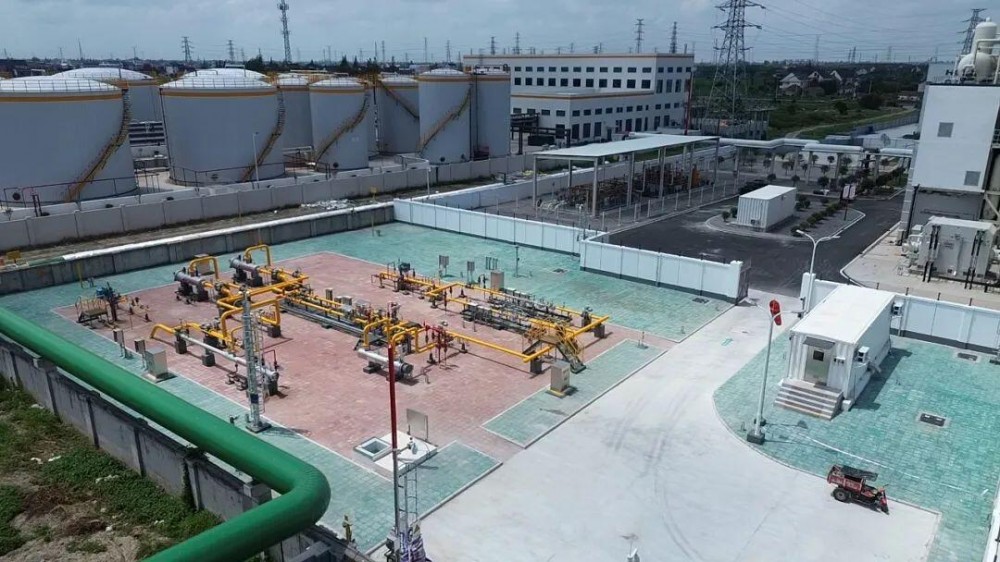

◎如皋分输站

高效破解多项难题

项目伊始,东南项目管理中心联合大唐如皋综合能源有限公司,重点突破3处铁路穿越的手续办理,顺利在开工前取得了铁路局的意见批复,保障工程施工的整体进展。在建设过程中,针对平原地区河网密布、地下水位高、土质松软导致的管沟成型难题,中心通过积极协调现场设计代表,合理布置钢板桩降水围护,并优化工期安排,将主体施工集中在冬季地下水位较低的时段。此外,面对小型河流、水塘及沟渠等29处穿越场景,全部采用水平定向钻实施非开挖穿越,最大限度减少对生态环境的破坏,显著缩短施工周期。

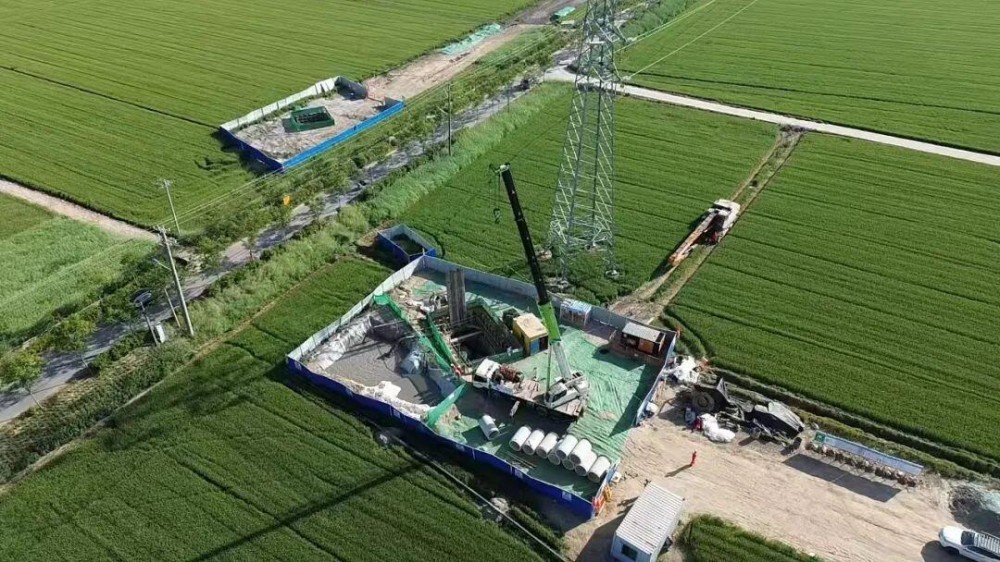

◎顶管作业施工现场

党建引领攻坚提速

项目临近投产,面对外协协调困难、占压整改等难点问题,东南项目管理中心坚持党建引领,充分发挥党支部战斗堡垒和党员先锋模范作用,组织分部和现场组人员扎根现场,积极协调施工和监理单位,每日召开调度会,动态梳理关键路径,针对滞后问题采取“销项制”管理方式,集中力量攻坚克难。同时,科学统筹各工序间的计划衔接,为项目全线贯通按下“加速键”。

◎投产前召开检查碰头会

东南项目管理中心充分发挥建管融合协同优势,有效整合大唐电厂属地资源,强化与兄弟单位及地方政府的联动协作。面对投产检查问题整改时间紧、任务重的挑战,中心迅速组织各参建单位及项目分部召开专项推进会,通过倒排工期、限定整改期限、明确整改责任人,集中力量攻坚克难,为项目顺利投运奠定坚实基础。

◎建管融合排查线路占压问题

助力绿色低碳发展

大唐如皋项目采用专线直供模式,搭建起一条连接气源与能源站的“绿色能源高速路”。通过点对点输送、零中间环节的独特优势,该项目为区域的清洁替代和低碳转型注入了强劲动力。项目投产后,每年可为大唐如皋综合能源有限公司供气2亿立方米,支撑其年发电量5.36亿千瓦时及年供热量193万吉焦的清洁能源生产。这将取代传统燃煤锅炉,实现区域集中供热。此外,通过能源梯级利用,项目可提高综合能效30%以上,每年减排二氧化碳约10万吨,为地区能源高质量发展注入新动能。

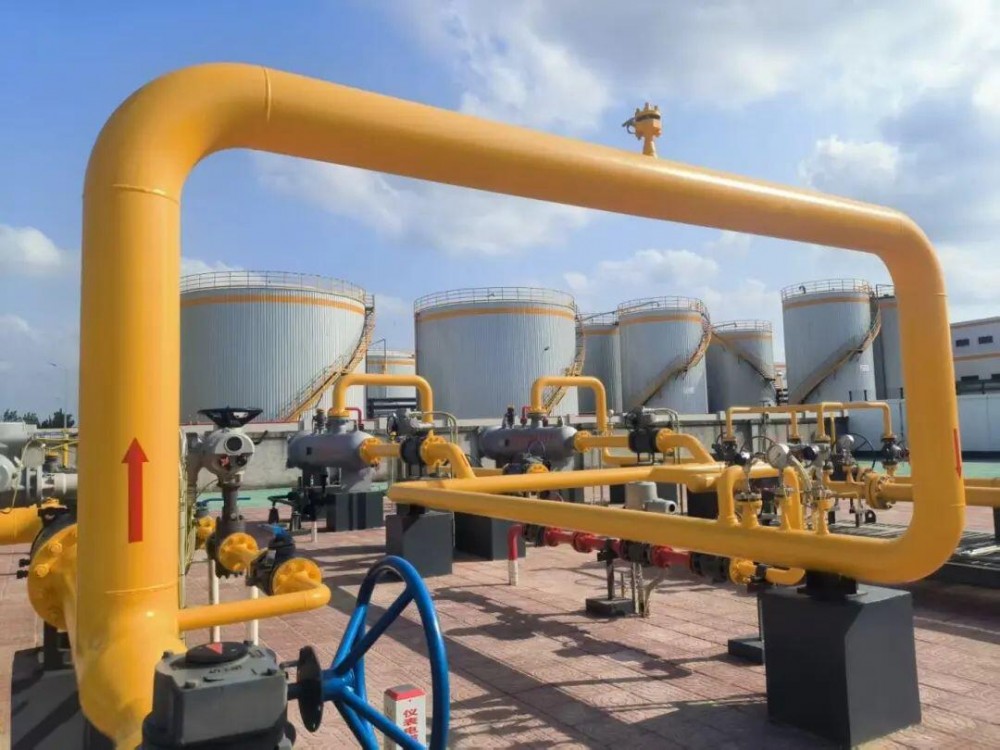

◎大唐电厂末站一角

◎大唐如皋项目投运

东南项目管理中心将秉承“求真务实、艰苦奋斗”理念,聚焦年度节点目标,加快构建“全国一张网”,为保障油气安全及地方经济贡献建管力量。


返回 国际燃气网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
